Enzyklopädie
2026-05-22 15:02:31

Was Ist die Bandbreite Teil von 5G NR?

Technischer Leitfaden zu 5G NR Bandwidth Part, der erklärt, wie BWP UE-Kosten senkt, Energie spart, Bandbreitenanpassung unterstützt und eine flexible Netzplanung verbessert.

Becke Telcom

Was Ist die Bandbreite Teil von 5G NR?

In 5G NR kann die Trägerbandbreite über einen großen Bereich konfiguriert werden. Die Mindestbandbreite kann nur 5MHz betragen, während die maximal unterstützte Bandbreite 400MHz erreichen kann. Dieses breite Bandbreitendesign gibt 5G-Netzen ein starkes Kapazitätspotenzial, schafft aber auch praktische Herausforderungen für Benutzergeräte, insbesondere wenn verschiedene Endgeräte unterschiedliche Hardwarefähigkeiten, Kostenziele und Leistungsgrenzen haben.

Wenn jedes UE ständig die gesamte Trägerbandbreite unterstützen müsste, würde die Gerätekomplexität deutlich steigen. Größere Bandbreite erfordert höhere Abtastraten, stärkere Basisbandverarbeitung, größere RF-Bandbreitenunterstützung und mehr Energieverbrauch. Für viele Endgeräte, besonders kostensensitive Geräte, IoT-Terminals, industrielle Dateneinheiten und künftige RedCap-Gerätetypen, ist Vollbandbetrieb in den meisten Dienstszenarien unnötig.

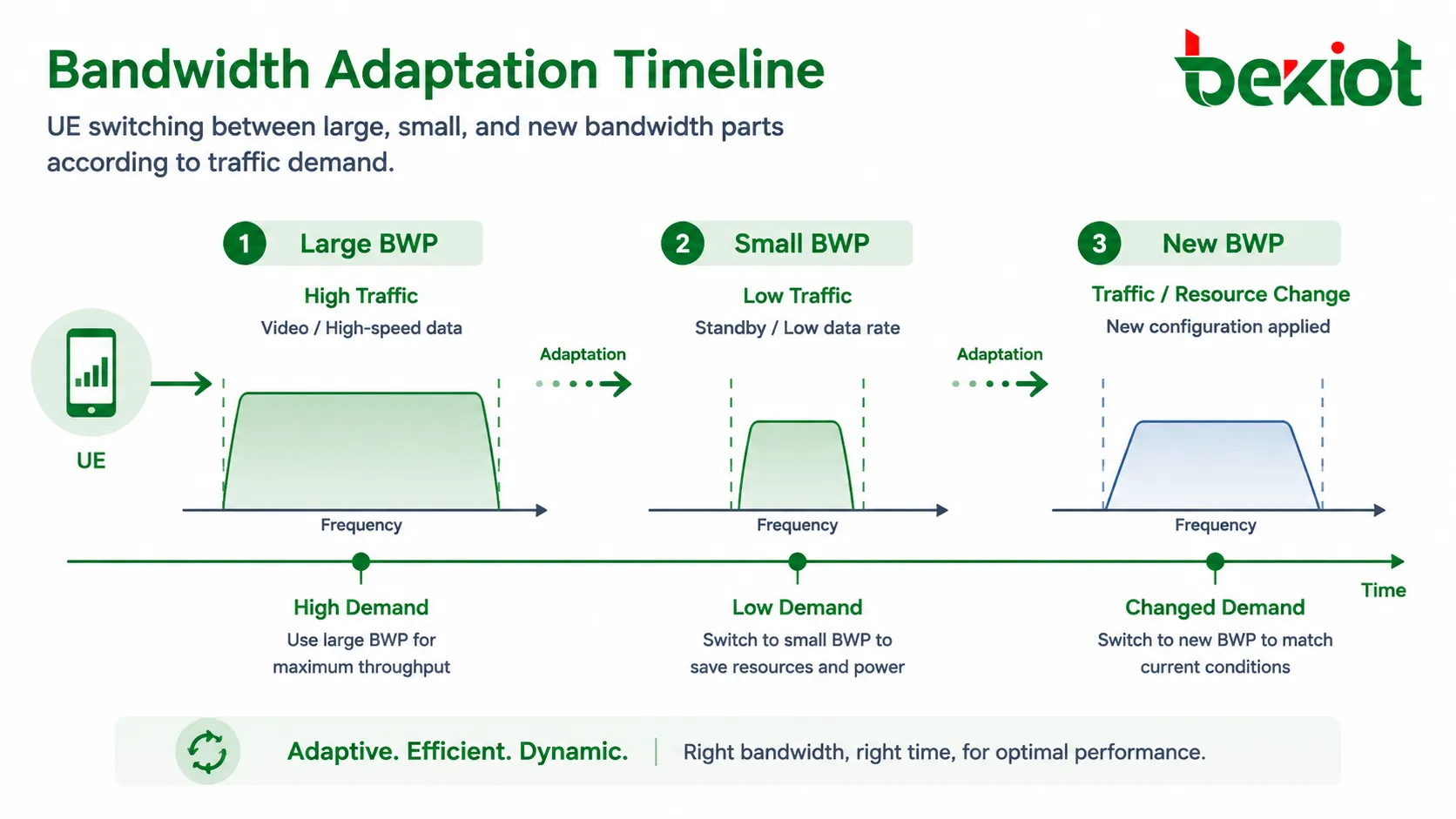

5G NR Bandwidth Part teilt einen breiten Träger in kleinere Bandbreitenbereiche für verschiedene UE-Fähigkeiten
Bandwidth Part ermöglicht es, einen 5G NR-Träger in kleinere kontinuierliche Bandbreitenbereiche aufzuteilen, die zu verschiedenen UE-Fähigkeiten und Dienstanforderungen passen.

Warum breite Trägerbandbreite bessere Steuerung braucht

Eine 5G-Zelle kann einen breiten Träger bereitstellen, aber nicht jedes Gerät muss den gesamten Frequenzbereich überwachen oder darüber senden. Ein leistungsstarkes Smartphone, ein Industrierouter, ein kostengünstiges Terminal und ein Gerät mit reduzierter Fähigkeit können alle mit demselben Netz verbunden sein, haben aber sehr unterschiedliche Bandbreitenanforderungen.

Für die Netzplanung entstehen dadurch zwei Hauptprobleme. Das erste ist der Gerätepreis. Wenn ein UE größere Bandbreite unterstützt, werden RF-Frontend, Basisbandverarbeitung, Filterung und Abtastfähigkeit anspruchsvoller. Das zweite ist der Energieverbrauch. Breitbandempfang und -übertragung erfordern meist höhere Abtastraten, und höhere Abtastraten erhöhen den Stromverbrauch.

Bandwidth Part, üblicherweise als BWP abgekürzt, wurde eingeführt, um diese Probleme zu lösen. Statt ein UE über die gesamte Trägerbandbreite arbeiten zu lassen, kann das Netz für dieses UE einen kleineren kontinuierlichen Bandbreitenabschnitt konfigurieren. Das Endgerät arbeitet dann nur im konfigurierten Bereich und bleibt dennoch Teil der größeren 5G NR-Zelle.

Das Grundkonzept hinter BWP

Ein Bandwidth Part ist eine kontinuierliche Gruppe physischer Ressourcenblöcke, die von der Basisstation für ein UE konfiguriert wird. Es ist keine separate Zelle. Es ist ein nutzbarer Bandbreitenbereich innerhalb des bedienenden Trägers. Das Netz kann unterschiedliche BWPs je nach UE-Fähigkeit, Dienstbedarf, Zellstrategie und Funkressourcenbedingungen konfigurieren.

Beispielsweise kann eine NR-Zelle eine Trägerbandbreite von 30MHz haben. Wenn ein Terminal in diesem Frequenzband nur 20MHz unterstützt, kann die Basisstation für dieses Terminal ein 20MHz-BWP konfigurieren. So muss das UE nicht die volle Zellbandbreite unterstützen, kann aber weiterhin auf das Netz zugreifen und Dienste innerhalb seines unterstützten Bereichs nutzen.

Dieser Mechanismus bietet Betreibern und Systemdesignern mehr Flexibilität. Eine einzige breitbandige 5G-Zelle kann gleichzeitig Hochkapazitätsnutzer, kostengünstigere Terminals und dienstspezifische Geräte bedienen, statt alle Geräte auf dieselbe Bandbreitenfähigkeit festzulegen.

Wie Bandbreitenanpassung funktioniert

Nachdem ein UE auf das Netz zugreift, können mehrere BWPs dafür konfiguriert werden. Das Netz kann das UE je nach Dienstlast, Energiesparstrategie und verfügbaren Funkressourcen zwischen verschiedenen BWPs umschalten. Diese dynamische Anpassung wird häufig als Bandbreitenanpassung beschrieben.

Wenn das UE hohen Datenverkehr hat, etwa Hochgeschwindigkeitsdatenübertragung, Video-Uplink oder große Downloads, kann das Netz ein breiteres BWP aktivieren. Wenn das UE leichten Verkehr hat, etwa Signalisierung, Standby, kleine Datenübertragung oder industrielle Telemetrie mit niedriger Rate, kann das Netz das UE auf ein schmaleres BWP verschieben, um unnötige Verarbeitung und Energieaufnahme zu reduzieren.

Bandbreitenanpassung ist auch nützlich, wenn ein zuvor genutzter Frequenzbereich überlastet wird. Wenn der Ressourcenbereich eines BWP unter Druck steht, kann das Netz ein anderes BWP konfigurieren oder aktivieren, damit das UE den Dienst mit besserer Ressourcenverfügbarkeit fortsetzen kann.

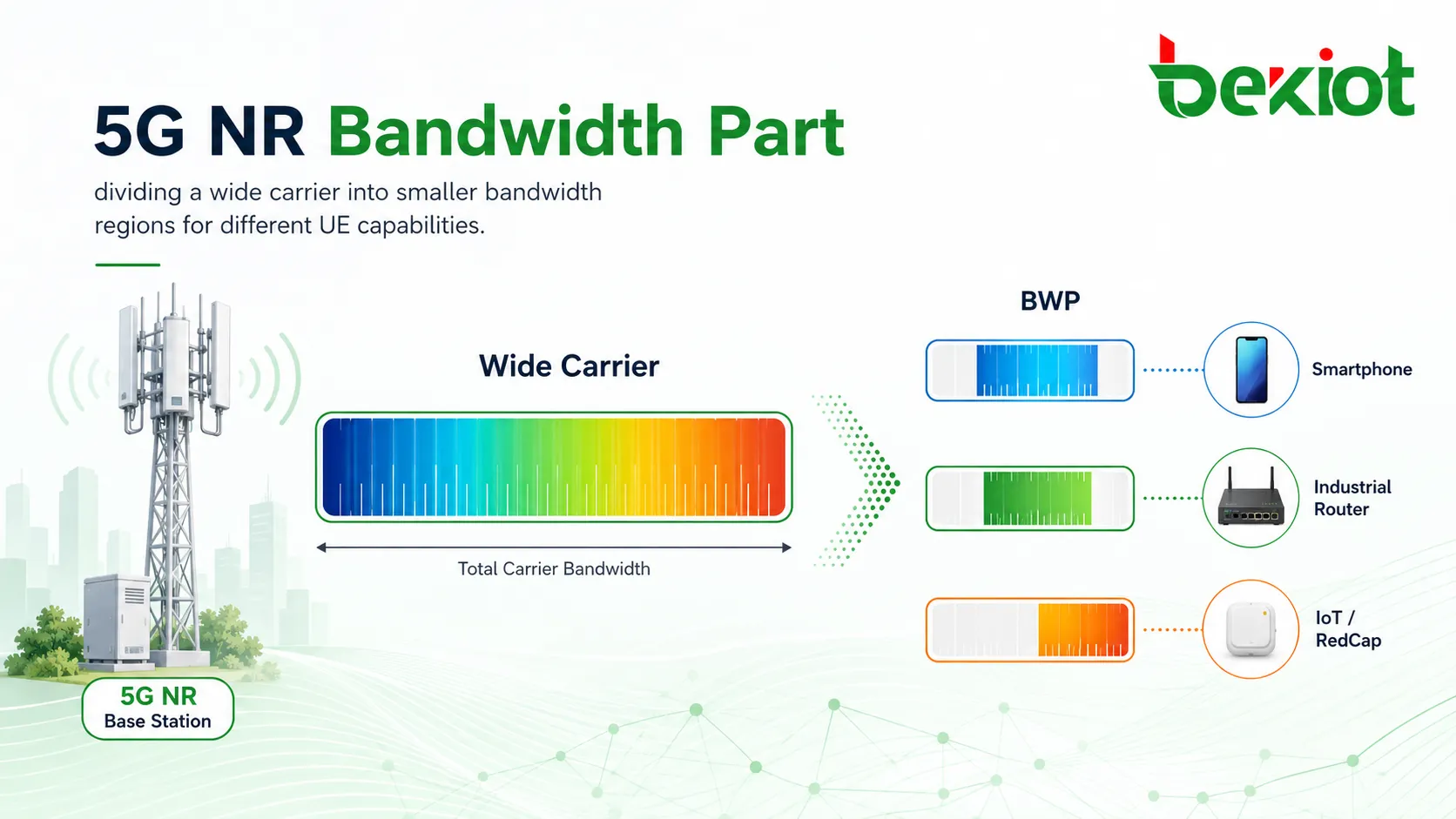

Zeitachse der Bandbreitenanpassung zeigt UE-Wechsel zwischen großen kleinen und neuen Bandwidth Parts je nach Verkehrsbedarf
Bandbreitenanpassung ermöglicht es einem UE, je nach Verkehrsbedarf und Funkressourcenbedingungen zwischen breiteren, schmaleren oder neu konfigurierten BWPs zu wechseln.

Vier häufige Konfigurationstypen

Im praktischen 5G NR-Betrieb werden BWPs nicht alle gleich verwendet. Das Netz kann je nach Zugriffsphase, RRC-Zustand, Dienstbedarf und Inaktivitätsverhalten unterschiedliche BWP-Typen konfigurieren. Das Verständnis dieser Typen ist wichtig für Funkplanung, Funktionsprüfung und Netzfehlersuche.

Initiale Konfiguration

initiales BWP wird während des anfänglichen Zugriffsverfahrens verwendet. Es unterstützt das Senden und Empfangen wesentlicher zugriffsbezogener Nachrichten. Es kann in initiales Uplink-BWP und initiales Downlink-BWP unterteilt werden.

Beim frühen Zugriff kann das UE das initiale BWP nutzen, um RMSI und OSI zu empfangen und Random-Access-Verfahren durchzuführen. Diese Konfiguration ist zellbezogen und bietet einen kontrollierten Einstiegspunkt, bevor das UE eine stärker dedizierte Konfiguration erhält.

Dedizierte Konfiguration

dediziertes BWP wird konfiguriert, wenn sich das UE im RRC-verbundenen Zustand befindet. Ein UE kann mit mehreren dedizierten BWPs konfiguriert werden. Laut Protokollbeschreibung können für ein UE bis zu vier BWPs konfiguriert werden, sodass das Netz unterschiedliche Terminalfähigkeiten und Verkehrsanforderungen abbilden kann.

Typische Bandbreitenoptionen können je nach Frequenzbereich, Bereitstellungsstrategie und Geräteunterstützung 20MHz, 60MHz, 80MHz und 100MHz umfassen. Für FR2-Betrieb ist die aktuelle Konfiguration stärker begrenzt, und ein dediziertes BWP kann konfiguriert werden, mit Bandbreitenbeispielen wie 100MHz oder 200MHz.

Aktive Konfiguration

aktives BWP bezeichnet das BWP, das vom UE im RRC-verbundenen Zustand aktuell verwendet wird. Obwohl mehrere BWPs konfiguriert sein können, kann das UE zur gleichen Zeit nur ein initiales oder dediziertes BWP aktivieren.

Das UE sendet und empfängt Informationen innerhalb des aktiven BWP-Bereichs. Diese Regel ist wichtig, weil sie das Überwachungsverhalten des UE steuert, die Verarbeitungslast reduziert und dem Netz eine effizientere Koordination der Planung ermöglicht.

Standardkonfiguration

Standard-BWP ist der Bandwidth Part, zu dem das UE zurückkehrt, wenn der BWP-Inaktivitätstimer abläuft. Wenn ein Standard-BWP konfiguriert ist, fällt das UE nach Inaktivität auf diesen konfigurierten Bandwidth Part zurück. Wenn kein Standard-BWP konfiguriert ist, kann das initiale BWP als Fallback-Konfiguration verwendet werden.

Dieser Mechanismus verhindert, dass ein UE in einer breiten aktiven Bandbreite verbleibt, wenn kein sinnvoller Verkehr vorhanden ist. Er unterstützt Energiesparen und hält das Gerät zugleich für künftige Planung bereit.

Technische Vorteile für Geräte und Netze

Der erste Vorteil von BWP ist geringere Terminalkomplexität. Da ein UE nicht immer die gesamte Trägerbandbreite unterstützen muss, können kostengünstigere Geräte mit reduzierten RF- und Basisbandanforderungen entwickelt werden. Dies erweitert das 5G-Geräteökosystem und unterstützt vielfältigere Terminalkategorien.

Der zweite Vorteil ist Energieeinsparung. Wenn der Dienstverkehr klein ist, kann das UE in einem schmaleren Bandbreitenbereich arbeiten. Das reduziert unnötige Breitbandüberwachung und Verarbeitung, was besonders wertvoll für batteriebetriebene Geräte, industrielle Sensoren, leichte Terminals und künftige Anwendungen mit reduzierter Fähigkeit ist.

Der dritte Vorteil ist Vorwärtskompatibilität. Wenn 5G neue Funktionen oder neue Dienstmechanismen einführt, kann das Netz bestimmte Fähigkeiten auf spezifischen BWPs platzieren, ohne alle bestehenden Bandbreitenkonfigurationen zu stören. Dies erleichtert technologische Weiterentwicklung bei gleichzeitiger Kompatibilität mit früheren Geräten.

Wo Multi-BWP-Design nützlich ist

Multi-BWP-Design ist wertvoll, wenn unterschiedliche Terminals und Dienste dieselbe 5G-Zelle teilen müssen. Ein Terminal, das nur eine kleinere Bandbreite unterstützt, kann dennoch auf ein Netz mit größerer Bandbreite zugreifen, indem es ein BWP nutzt, das zu seiner Fähigkeit passt.

Es unterstützt auch dynamisches Energiesparen. Das UE kann je nach Verkehrsbedarf zwischen großen und kleinen Bandbreitenbereichen wechseln. Für Dienste mit hohem Durchsatz kann ein breiteres BWP aktiviert werden. Für Dienste mit niedriger Rate oder inaktive Zeiten kann ein schmaleres BWP den Stromverbrauch reduzieren.

Verschiedene Dienste können auch auf unterschiedlichen BWPs übertragen werden. Beispielsweise kann ein BWP für normalen Datenverkehr, ein weiteres für Betrieb mit niedrigerer Leistung und ein weiteres für eine neue Dienstfunktion oder spezielle Planungsstrategie vorgesehen sein. Dadurch erhalten Funkingenieure ein flexibleres Werkzeug für Diensttrennung und Ressourcenmanagement.

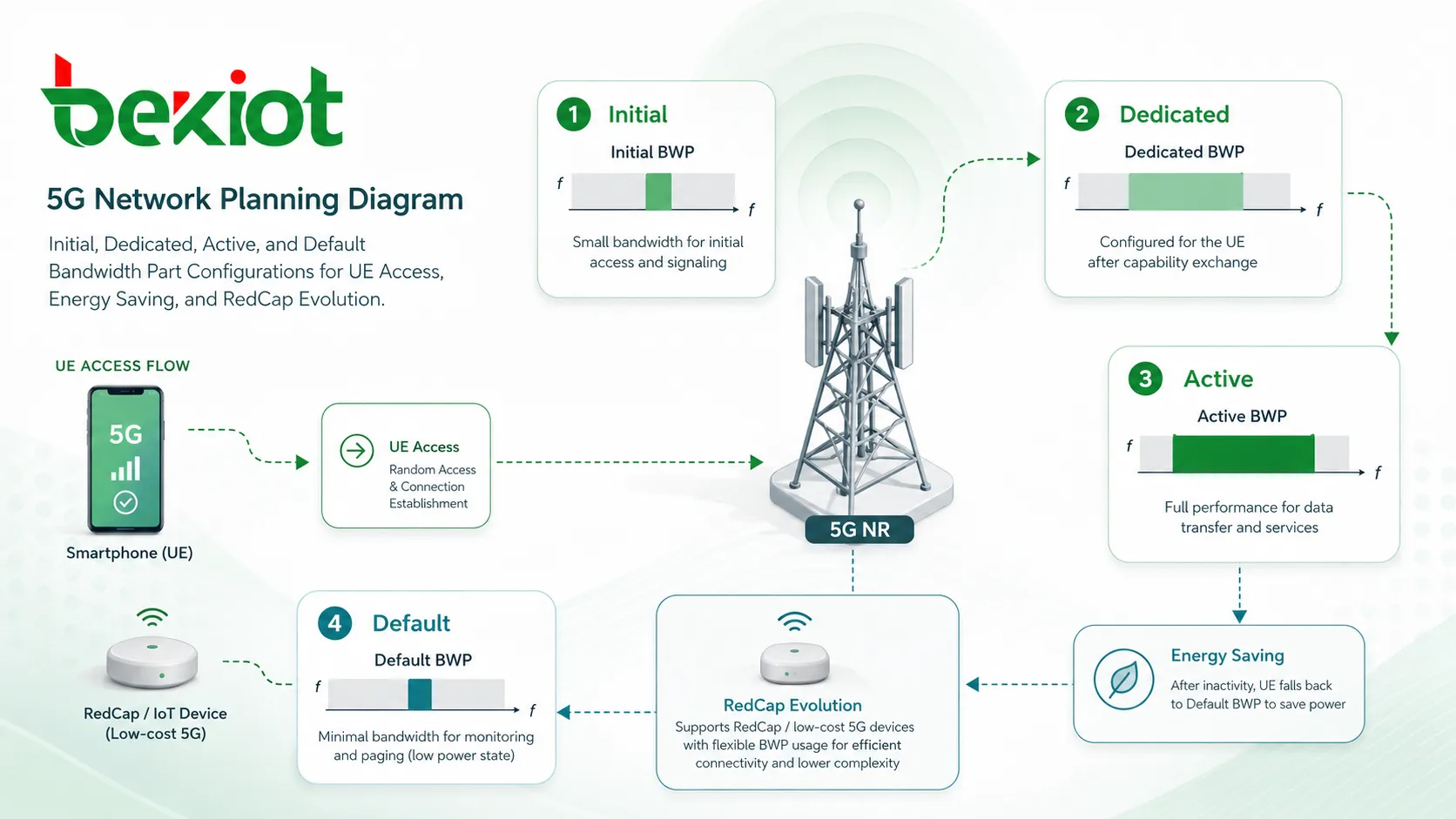

5G-Netzplanungsdiagramm zeigt initiale dedizierte aktive und Standard-Bandwidth-Part-Konfigurationen für UE-Zugriff Energiesparen und RedCap-Entwicklung
BWP-Planung kann Zugriffskontrolle, dedizierte Dienstbandbreite, aktive Planung, Energiespar-Fallback und künftige RedCap-orientierte Bereitstellung unterstützen.

Beispiele für Feldplanung

Die BWP-Konfiguration hängt von der gesamten Zellbandbreite, UE-Fähigkeit, Dienstanforderung und Bereitstellungsstrategie ab. In der Feldnetzplanung können TNR- und FNR-Szenarien unterschiedliche Multi-BWP-Kombinationen verwenden, um tatsächliches Spektrum und Geräteanforderungen zu erfüllen.

Netzszenario Zellbandbreite Beispiel für Multi-BWP-Konfiguration Planungszweck
TNR-Zelle 100MHz 20MHz initiales BWP + 100MHz dediziertes BWP + 20MHz dediziertes BWP Unterstützt initialen Zugriff, Hochdurchsatzdienst und Betrieb mit geringer Bandbreite
TNR-Zelle 100MHz 100MHz initiales BWP + 100MHz dediziertes BWP + 20MHz dediziertes BWP Bietet breiten initialen Zugriff und behält eine schmale Option zum Energiesparen
FNR-Zelle 40MHz 20MHz initiales BWP + 40MHz dediziertes BWP + 20MHz dediziertes BWP Balanciert Mittelbandzugriff, Vollzelldienst und Betrieb mit reduzierter Bandbreite
FNR-Zelle 30MHz 30MHz initiales BWP + 30MHz dediziertes BWP + 20MHz dediziertes BWP Passt zu kleinerer Trägerbandbreite und behält eine schmalere Dienstoption

Beziehung zu RedCap und künftigen Geräten

BWP ist auch wichtig für die Entwicklung von Geräten mit reduzierter Fähigkeit. RedCap-Terminals sind für Szenarien ausgelegt, die keine vollständige Enhanced-Mobile-Broadband-Fähigkeit benötigen. Diese Geräte können sich auf geringere Kosten, niedrigeren Energieverbrauch und ausreichende Leistung für industrielle Überwachung, Wearables, Videosensoren, Smart-City-Knoten und Unternehmens-IoT-Anwendungen konzentrieren.

Da BWP einem Terminal ermöglicht, innerhalb eines kleineren Bandbreitenbereichs in einem größeren 5G-Träger zu arbeiten, bietet es eine nützliche Grundlage für Gerätekategorien, die keinen Vollbandbetrieb benötigen. Dadurch wird BWP zu einem wichtigen Teil langfristiger 5G-Netzflexibilität.

Bereitstellungsaspekte für Ingenieure

Beim Entwurf einer BWP-Strategie sollten Ingenieure UE-Fähigkeit, Dienstmix, Abdeckungsanforderungen, Planungsverhalten und Energiesparziele berücksichtigen. Ein breiteres BWP ist nicht immer besser. Es kann das Durchsatzpotenzial verbessern, aber auch die Verarbeitungslast und den Energieverbrauch des UE erhöhen.

Ein schmaleres BWP ist nützlich für Verkehr mit niedriger Rate, aber möglicherweise nicht geeignet für Dienste, die hohe Datenraten oder geringe Planungsverzögerung erfordern. Daher sollte BWP-Planung auf realen Dienstmodellen basieren und nicht auf einer einzigen festen Bandbreitenregel.

Auch der Inaktivitätstimer muss sorgfältig geplant werden. Wenn der Timer zu kurz ist, kann das UE zu häufig zurückwechseln und den Steuerungsaufwand erhöhen. Wenn er zu lang ist, kann das UE länger als nötig in einem breiteren BWP bleiben und den Energiesparvorteil verringern.

Fazit

Bandwidth Part ist ein zentraler 5G NR-Mechanismus zum Aufteilen und Verwalten der Trägerbandbreite. Er ermöglicht der Basisstation, für ein UE einen kontinuierlichen Bandbreitenbereich zu konfigurieren, statt jedes Gerät zur Unterstützung der gesamten Trägerbandbreite zu zwingen. Dies hilft, UE-Kosten zu senken, Energieverbrauch zu reduzieren, Dienstflexibilität zu verbessern und die künftige 5G-Entwicklung zu unterstützen.

Der Wert von BWP liegt nicht nur in der Bandbreitenreduzierung. Seine eigentliche Stärke ist adaptive Steuerung. Ein UE kann größere Bandbreite verwenden, wenn der Verkehrsbedarf hoch ist, zu kleinerer Bandbreite wechseln, wenn der Bedarf niedrig ist, und entsprechend Terminalfähigkeit und Netzstrategie in einem passenden Ressourcenbereich arbeiten. Für die 5G-Netzplanung ist BWP eines der praktischen Werkzeuge, die Funkeffizienz, Gerätevielfalt und langfristige Dienstentwicklung verbinden.

FAQ

Ist BWP dasselbe wie Trägerbandbreite?

Nein. Trägerbandbreite ist die gesamte für die Zelle konfigurierte Bandbreite, während BWP ein kleinerer kontinuierlicher Bandbreitenbereich innerhalb dieses Trägers ist. Ein UE kann innerhalb eines BWP arbeiten, ohne die gesamte Trägerbandbreite zu nutzen.

Können verschiedene Nutzer in derselben Zelle verschiedene BWPs verwenden?

Ja. Verschiedene UEs können je nach Gerätefähigkeit, Dienstbedarf und Funkressourcenplanung mit unterschiedlichen BWPs konfiguriert werden. Das ist einer der Gründe, warum BWP in 5G-Netzen mit gemischten Geräten nützlich ist.

Unterbricht BWP-Umschaltung den Nutzerdienst?

BWP-Umschaltung ist so ausgelegt, dass sie vom Netz gesteuert und durch Protokollverfahren koordiniert wird. In einem gut geplanten Netz sollte die Umschaltung Dienstkontinuität unterstützen, auch wenn schlechte Konfiguration die Nutzererfahrung oder Planungseffizienz beeinträchtigen kann.

Warum ist BWP für kostengünstige 5G-Terminals wichtig?

Kostengünstige Terminals benötigen möglicherweise nicht die volle Trägerbandbreite. BWP ermöglicht diesen Geräten den Betrieb in einem kleineren Bandbreitenbereich, reduziert Hardwareanforderungen und erlaubt dennoch Zugriff auf ein größeres 5G-Netz.

Was sollte bei der Prüfung der BWP-Leistung getestet werden?

Ingenieure sollten Zugriffsverhalten, aktives BWP-Umschalten, Fallback nach Ablauf des Inaktivitätstimers, Durchsatz bei unterschiedlichen BWP-Größen, Energieverbrauch und Kompatibilität mit verschiedenen UE-Kategorien testen.
